Esmeraldas III

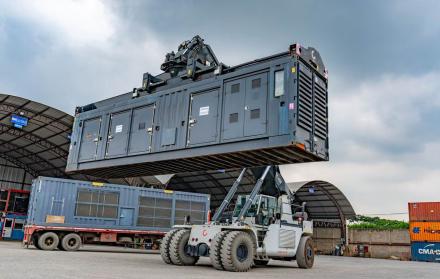

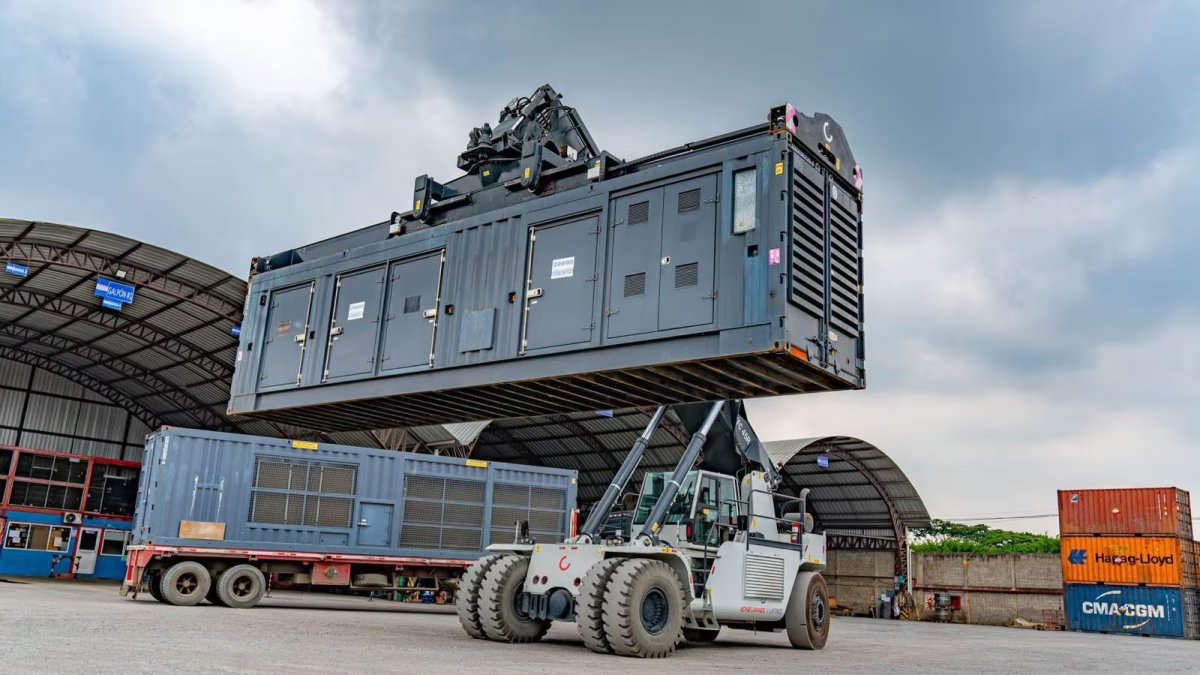

La llegada de motores tuvo problemas debido a diferentes factores, según Austral.Cortesía.

Finalizó instalación de motores en central Esmeraldas III

La central busca aportar con 91 megavatios al sistema nacional

El Ministerio de Energía y Minas informó que se concluyó la instalación de los motores de la central térmica Esmeraldas III.

(Le invitamos a leer también: Austral asegura que térmica de Esmeraldas estará lista antes de abril de 2025)

El sábado 22 de febrero de 2025 estuvieron en la central el viceministro de Energía, Fabián Calero, y el gerente de la Corporación Eléctrica del Ecuador (Celec), Gustavo Sánchez, para inspeccionar las instalaciones, informó la cartera de Estado.

Parte de los quipos que llegaron el 7 de enero para la central térmica Esmeraldas III.

Central térmica Esmeraldas III recibe nuevos equipos, mientras se extiende el atraso

Leer más

Con 16 motores se busca generar 91 megavatios (MW)de potencia al Sistema Nacional Interconectado, para hacer frente al déficit de energía que tiene el país, el cual generó una grave crisis energética en el último trimestre de 2024, con apagones de 14 horas al día.

Según la cartera de Estado, la central estará conformada por tres bahías de 30,3 MW.

El ofrecimiento

La empresa Austral, a cargo de los trabajos, firmó un contrato para la instalación de 91 MW con fecha límite del 25 de enero de 2025. Sin embargo, debido a problemas logísticos, no podrá cumplir con el plazo establecido y ha declarado fuerza mayor, según afirmó a fines de enero Nicolás Pic, gerente y fundador de la compañía.

Aunque no precisó una fecha exacta, Pic aseguró en ese entonces que la instalación de los 91 MW estará operativa antes de abril de 2025, mes en el que se esperaba el regreso de la sequía. La ministra de Energía, Inés Manzano ha descartado falta de lluvias en ese mes.
