Quito

Trabajos rehabilitación Quito

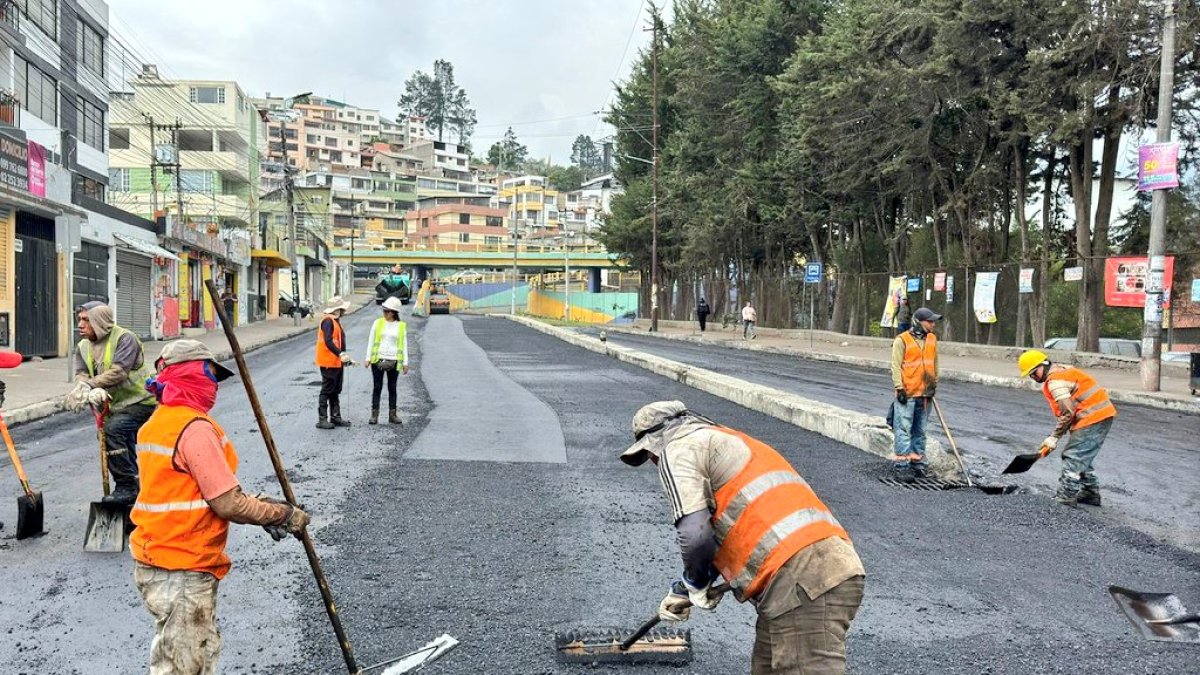

Los trabajos de rehabilitación en la zona durarán 21 días.Foto: cortesía / Obras Quito

Quito: Trabajos en los alrededores del Coliseo Rumiñahui generan congestión

La intervención se realiza en tres fases que incluirán cierres parciales de la vía y circulación controlada

Ayer, 13 de diciembre de 2024, se iniciaron los trabajos de rehabilitación vial en el sector de La Vicentina, lo que en ciertos tramos generó congestión vehicular.

Uno de ellos fue en la Plaza Brasilia (redondel del Coliseo Rumiñahui), en donde a los vehículos y buses que circulan por la zona les tomó más de 30 minutos pasar por un tramo por el que generalmente circulan en cinco minutos.

Le invitamos a leer: Esta es la última fecha para realizar la revisión vehicular en Quito

Pirotecnia Quito

Quito: Nueva clausura de un local por venta de pirotecnia ilegal

Leer más

De acuerdo con información del Municipio, los trabajos van en el tramo comprendido entre la Plaza Brasilia y la avenida 12 de Octubre, con una extensión de 623 metros. Sobre la duración de las obras, está previsto que concluyan en 21 días.

La intervención se realiza en tres fases que incluirán cierres parciales de la vía y circulación controlada en carriles habilitados. La Agencia Metropolitana de Tránsito (AMT) recomendó a los conductores usar vías alternas como la av. Simón Bolívar o av. Mariscal Sucre.

Cronograma de intervención

  • Primera fase (13 al 18 de diciembre)

Cierre total de los dos carriles sur desde la Plaza Brasilia hasta la calle Andalucía. Mientras que, los dos carriles norte, junto a la Universidad Politécnica Nacional, permanecerán habilitados y señalizados.

  • Segunda fase (19 al 23 de diciembre)

Comprende el cierre de los dos carriles norte entre la calle Toledo y la Andalucía. De la misma manera, se habilitará la circulación en el tramo sur completo desde la Toledo hasta la conexión con la calle Queseras del Medio en dirección sur.

  • Tercera fase (27 de diciembre al 5 de enero)

Cierre total de la vía entre la calle Andalucía y la avenida 12 de Octubre. Durante este periodo se iniciará de manera paralela la rehabilitación del primer tramo de la calle Queseras del Medio, desde la avenida 12 de Octubre hasta la Gran Colombia.

Para minimizar el impacto en la circulación vehicular, la AMT y la Secretaría de Movilidad activarán rutas alternas y desvíos señalizados, además de contraflujos para optimizar la movilidad en las horas pico.

Los trabajos se ejecutan de lunes a viernes, de 07:00 a 18:00, y de 21:00 a 04:00. Los fines de semana y días festivos habrá labores nocturnas y diurnas, según el avance del proyecto.
